Вопросы: претензии в ходе исполнения контракта - архив 1

Re: Претензия за непредоставление акта приемки-передачи това

Сообщение VAG » 27 сен 2016, 13:47

Читайте внимательно свой договор.
Есть что-нибудь про сроки предъявления претензий по договору?
Есть ссылки на П-6 и П-7?
Так то у зака тоже есть ответственность по 7.32 КОАП
9. Несоставление документов о приемке поставленного товара, выполненной работы (ее результатов), оказанной услуги или отдельных этапов поставки товара, выполнения работы, оказания услуги либо ненаправление мотивированного отказа от подписания таких документов в случае отказа от их подписания -
влечет наложение административного штрафа на должностных лиц в размере двадцати тысяч рублей.
Выслушай и противную сторону, даже если она тебе и противна.
Аватар пользователя
VAG
Профессор

Сообщений: 3484
Зарегистрирован: 06 сен 2013, 18:38
Откуда: Новгород
Благодарил (а): 136 раз.
Поблагодарили: 369 раз.
Роль: Поставщик
Пункты репутации: 286

Re: Претензия за непредоставление акта приемки-передачи това

Сообщение Zak12 » 27 сен 2016, 17:32

договор вычитал со всех сторон уже, все что можно по формальным нарушениям со стороны Зака прописал в ответе, в т.ч. "Заказчик обязан, но не предоставил Поставщику ФИО, должность, номера контактных телефонов, факса, адресов электронной почты, лиц ответственных за взаимодействие Сторон при исполнении Договора".

Думал, что еще подтянуть на основе НПА в качестве "защиты в виде нападения", чтобы "желание пугать штрафами" отпало.
про п. 9 ст. 7.32 КОАП - отдельное спасибо.

Zak12
Иногда заглядывает

Сообщений: 6
Зарегистрирован: 13 сен 2016, 18:31
Благодарил (а): 0 раз.
Поблагодарили: 0 раз.
Роль: Прохожий
Пункты репутации: 0

Re: Претензия за непредоставление акта приемки-передачи това

Сообщение VAG » 27 сен 2016, 20:01

Вы почитайте также инструкции П6 и П-7, пусть даже они и не упоминаются в договоре.
В них порядок приемки расписан достаточно жестко.
В общем случае - 10 дней для промышленных товаров. Если обнаружены недостатки не мешающие приемке - приемка продолжается. по окончанию приемки составляется мотивированный акт, в который заносятся все недостатки, обнаруженные при приемке. Акт направляется Поставщику немедленно.
Никаких разговоров про месяц ожидания.
У нас был зак, который прописал в договор - поставка в 5 календарных дней, оплата после приемки по составлению акта - 30 календарных дней (закупка для СМП), а срок приемки - 60 (!!!) рабочих (!!!) дней. По звонку зак объяснил, что типа не знаем, когда деньги дадут.
Запрос исправил ситуацию.
Выслушай и противную сторону, даже если она тебе и противна.
Аватар пользователя
VAG
Профессор

Сообщений: 3484
Зарегистрирован: 06 сен 2013, 18:38
Откуда: Новгород
Благодарил (а): 136 раз.
Поблагодарили: 369 раз.
Роль: Поставщик
Пункты репутации: 286

Штрафы и пени

Сообщение Spartakion » 29 сен 2016, 10:21

Добрый день!
Подскажите пожалуйста!
Поставили товар заказчику с просрочкой, просрочку оплатили полностью!
Но теперь заказчик пытается выбить штраф за поставку товара, поставка была предусмотрена одной партией, мы поставили двумя партиями! Теперь заказчик говорит, что это ненадлежащее исполнение!
Ну мы же оплатили неустойку по просрочке!
Подскажите пожалуйста!

Spartakion
Специалист

Сообщений: 26
Зарегистрирован: 27 май 2016, 17:00
Благодарил (а): 3 раз.
Поблагодарили: 2 раз.
Роль: Поставщик
Пункты репутации: 0

Правомерность выставления пени за предоставление акта с заде

Сообщение Perecz » 07 окт 2016, 13:39

Господа, прошу оценить ситуацию. Считаю заказчика в корне неправым.
Выиграли котировку. Все организовали в срок в соответствии с ТЗ.
Подготовили и сдали отчет о выполении в срок. Получили мотивированный отказ от подписания отчета.
В срок установленный контрактом написали ответ на отказ, исправили отчет, на эти два события копии входящих и исходяших имеются.
Дальше заказчик замолк официально, бумаги не направлял, но работа по корректировке отчета велась до середины сентября.
Далее, мы предоставили акт от 18 августа. Получили оплату в полном объеме в конце сентября.
И пришло требование об уплате неустойки.
Оказывается. Заказчик втихую, 24 июня, принял отчет, о чем нас не уведомил никак, от слова "совсем". Более того, как я говорил до середины сентября отчет корректировали совместно с заказчиком.

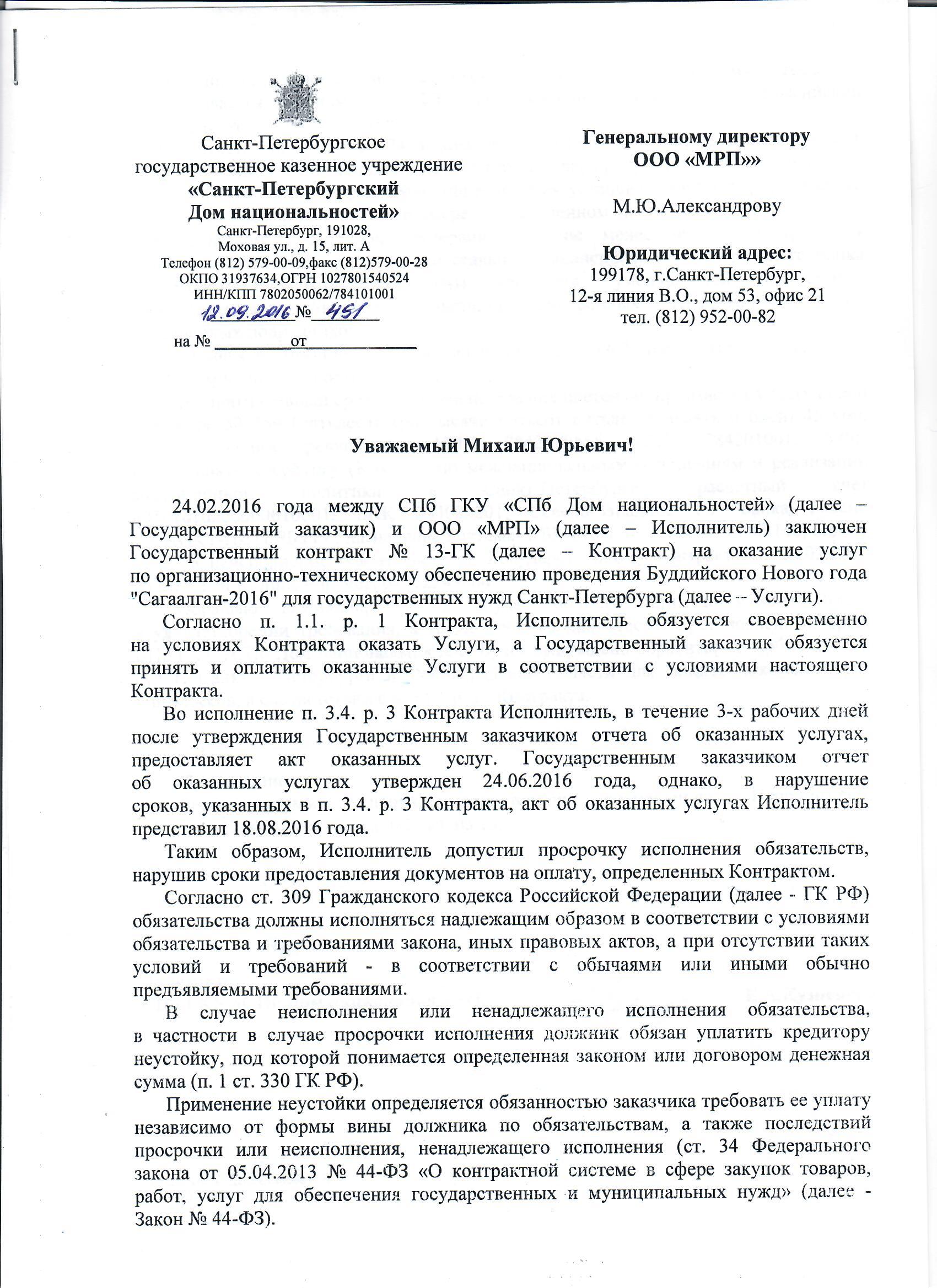

Прикладываю письмо и ссылку на закупку.

С моей точки зрения, непредоставление в срок акта выполенных работ не имеет стоимостной оценки и не может караться штрафами. В "экспертном" заключении заказчика указано однозначно: работы выполнены в срок в соответствии с ТЗ, но... бла бла бла... денег за просрочку должны. Все доки ниже, по ссылке на закупку.

Будем писать ответ, что не согласны. У кого был опыт, на что давить?
Предмет разговора: http://zakupki.gov.ru/epz/order/notice/ ... 8116000001

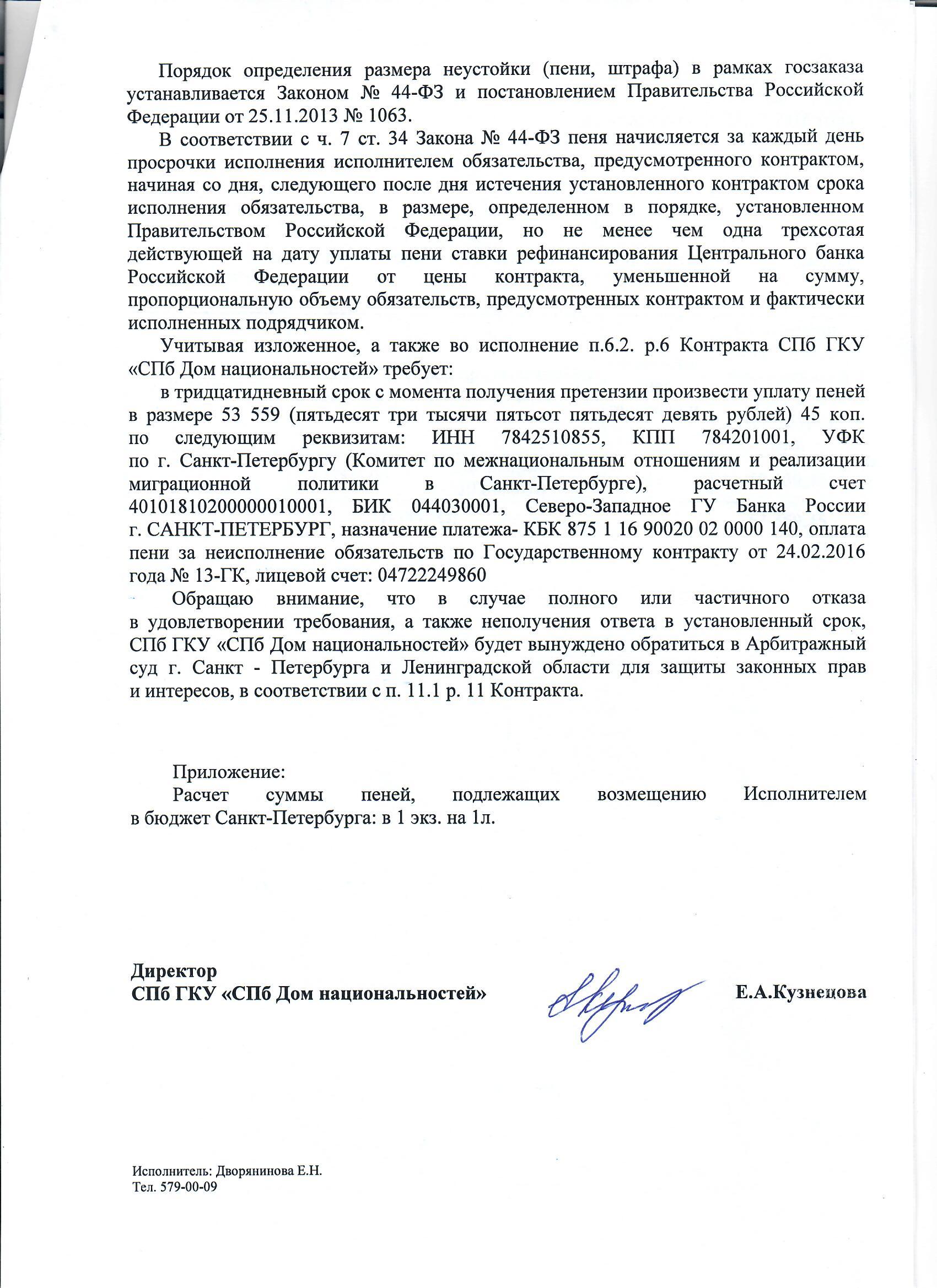

Вложения

2.jpg [ 456.69 KiB | Просмотров: 2201 ]

1.jpg [ 542.21 KiB | Просмотров: 2201 ]


Perecz
Завсегдатай

Сообщений: 116
Зарегистрирован: 12 авг 2014, 11:10
Благодарил (а): 1 раз.
Поблагодарили: 3 раз.
Роль: Поставщик
Пункты репутации: 6

Re: Правомерность выставления пени за предоставление акта с

Сообщение Анна_К » 07 окт 2016, 14:13

А вы акт вместе с отчетом предоставили?? по договору должны одновременно все выставлять ( отчет, акт в 2 экз. +счет)
Аватар пользователя
Анна_К
Завсегдатай

Сообщений: 535
Изображения: 0
Зарегистрирован: 09 фев 2016, 18:45
Благодарил (а): 38 раз.
Поблагодарили: 52 раз.
Роль: Поставщик
Пункты репутации: 19

Re: Правомерность выставления пени за предоставление акта с

Сообщение Leksele » 07 окт 2016, 14:27

Ну ничего, простая человеческая глупость умноженная на некомпетентность.
Любой арбитраж пошлет ребят лесом с их закидонами.
Как бы не назывались ваши документы, но 24 июня состоялась Заком приемка работ и без замечаний.
Остальное - лирика, как у Пушкина "Болденская осень"
leksele@yahoo.com Защита от РНП. Жалобы в ФАС, иски в арбитраж, заполнение формы 2

Leksele
Профессор

Сообщений: 12010
Зарегистрирован: 07 фев 2014, 16:22
Благодарил (а): 445 раз.
Поблагодарили: 1360 раз.
Роль: Поставщик

Re: Правомерность выставления пени за предоставление акта с

Сообщение Perecz » 07 окт 2016, 14:30

Читайте внимательно п. 3 контракта.
В течение 10 дней отчет, затем в течение 3х дней акт.

Perecz
Завсегдатай

Сообщений: 116
Зарегистрирован: 12 авг 2014, 11:10
Благодарил (а): 1 раз.
Поблагодарили: 3 раз.
Роль: Поставщик
Пункты репутации: 6

Re: Правомерность выставления пени за предоставление акта с

Сообщение rus94 » 07 окт 2016, 14:31

дык, пишите что с неустойкой не согласны в виду того, что у вас отсутствовали основания для направления акта в виду того, что заказчик вас не уведомил о дате утверждения отчета.
ЭБнутый зак! Чистые куки!
Аватар пользователя
rus94
Профессор

Сообщений: 15491
Зарегистрирован: 30 авг 2012, 15:52
Благодарил (а): 187 раз.
Поблагодарили: 1706 раз.
Роль: Заказчик
Пункты репутации: 781

Re: Правомерность выставления пени за предоставление акта с

Сообщение Perecz » 07 окт 2016, 14:33

Leksele писал(а):Ну ничего, простая человеческая глупость умноженная на некомпетентность.
Любой арбитраж пошлет ребят лесом с их закидонами.
Как бы не назывались ваши документы, но 24 июня состоялась Заком приемка работ и без замечаний.
Остальное - лирика, как у Пушкина "Болденская осень"

Так в этом и смысл, что они трактуют "просрочку" предоставления акта приемки как просрочку обязательств по контракту причем в 100% размере, с чем я категорически не согласен.
Никаких разъяснений ФАС, ВС по этому поводу не было, никто не в курсе?

Perecz
Завсегдатай

Сообщений: 116
Зарегистрирован: 12 авг 2014, 11:10
Благодарил (а): 1 раз.
Поблагодарили: 3 раз.
Роль: Поставщик
Пункты репутации: 6
