Расторжение без нарушений

Статья 59 Аукцион в электронной форме (электронный аукцион) и Статья 86 Закрытый аукцион

Расторжение без нарушений

Сообщение Каtja » 21 апр 2021, 21:17

Добрый день. Как можно выйти из след.ситуации без нарушений для сторон?
Процесс заключения МК, заказчик понял что оплошал: ремонтные работы в школе по МК должны начаться в течение 3 рабочих дней с даты заключения МК (сегодня/завтра). Подрядчик готов вовремя приступить, но заказчик не может освободить помещения, подлежащие ремонту по МК, от школьников до конца учебного года. Как поступить, подскажите? Цель: найти выход без расторжения.

Каtja
Иногда заглядывает

Сообщений: 5
Зарегистрирован: 21 апр 2021, 21:03
Благодарил (а): 5 раз.
Поблагодарили: 0 раз.
Роль: Заказчик
Пункты репутации: 0

Re: Расторжение без нарушений

Сообщение NhelzuF » 21 апр 2021, 21:26

Каtja писал(а):Добрый день. Как можно выйти из след.ситуации без нарушений для сторон?
Процесс заключения МК, заказчик понял что оплошал: ремонтные работы в школе по МК должны начаться в течение 3 рабочих дней с даты заключения МК (сегодня/завтра). Подрядчик готов вовремя приступить, но заказчик не может освободить помещения, подлежащие ремонту по МК, от школьников до конца учебного года. Как поступить, подскажите? Цель: найти выход без расторжения.

Добрый...
Заказчик пишет письмо исполнителю о приостановке работ.
Читайте что у Вас прописано в МК.
Должны быть обязанности Заказчика, если нет то у Исполнителя смотрите обязанности. Приостановка работ.

NhelzuF
Знаток

Сообщений: 1314
Зарегистрирован: 22 июн 2018, 09:03
Благодарил (а): 0 раз.
Поблагодарили: 125 раз.
Роль: Поставщик
Пункты репутации: 62

Re: Расторжение без нарушений

Сообщение Каtja » 21 апр 2021, 22:55

Но по 44фз возможно приостановить работы только субподряда, а увеличить срок только при кап.ремонте, реконструкции или строительстве объекта. В моем случае это обычный текущий ремонт кабинетов....

Каtja
Иногда заглядывает

Сообщений: 5
Зарегистрирован: 21 апр 2021, 21:03
Благодарил (а): 5 раз.
Поблагодарили: 0 раз.
Роль: Заказчик
Пункты репутации: 0

Re: Расторжение без нарушений

Сообщение NhelzuF » 22 апр 2021, 00:10

Каtja писал(а):Но по 44фз возможно приостановить работы только субподряда, а увеличить срок только при кап.ремонте, реконструкции или строительстве объекта. В моем случае это обычный текущий ремонт кабинетов....

Ваш пост давайте пока пропустим...
Еще раз
NhelzuF писал(а):Заказчик пишет письмо исполнителю о приостановке работ.
Читайте что у Вас прописано в МК.
Должны быть обязанности Заказчика, если нет то у Исполнителя смотрите обязанности. Приостановка работ.

Смотрите еще раз то что написано у ВАС в МК.

п.с.
окончание работ когда?
срок выполнения работ какой после начала работ?

NhelzuF
Знаток

Сообщений: 1314
Зарегистрирован: 22 июн 2018, 09:03
Благодарил (а): 0 раз.
Поблагодарили: 125 раз.
Роль: Поставщик
Пункты репутации: 62

Re: Расторжение без нарушений

Сообщение NhelzuF » 22 апр 2021, 00:20

В этом плане
Вложения

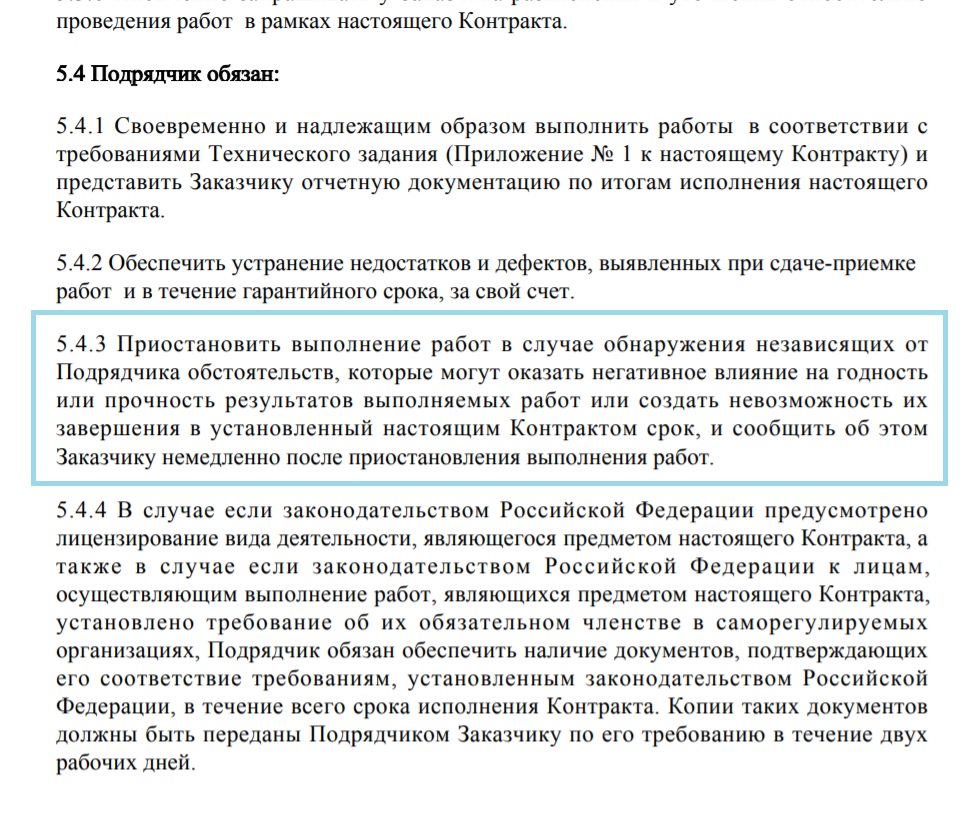

Заказчик.jpg [ 244.3 KiB | Просмотров: 1806 ]

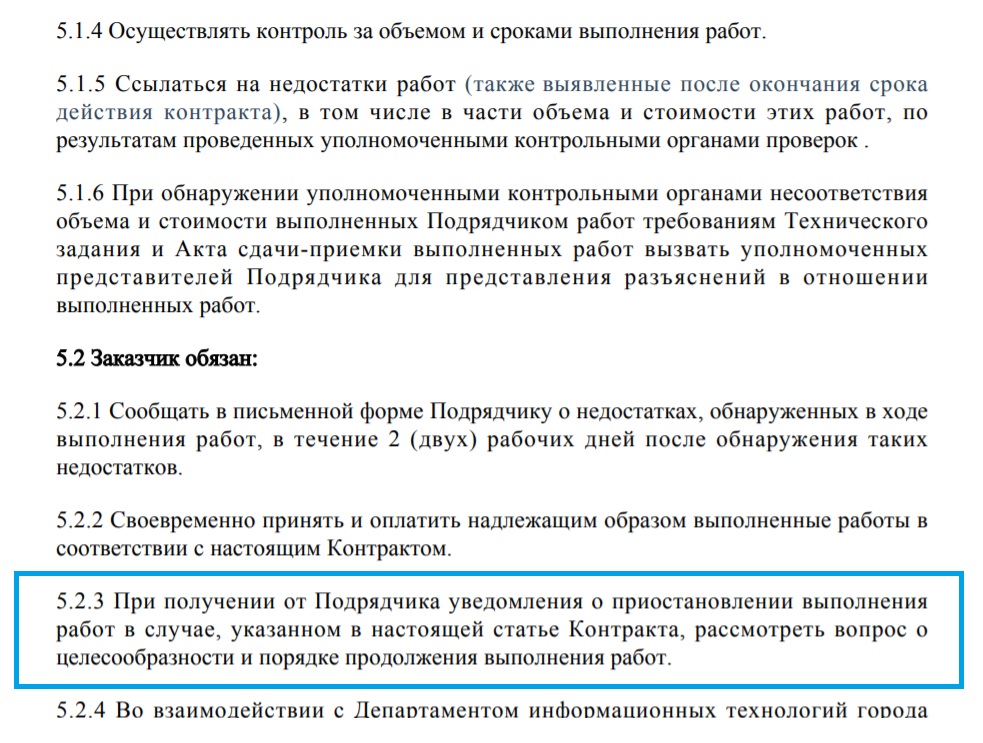

Подрядчик.jpg [ 305.28 KiB | Просмотров: 1806 ]


NhelzuF
Знаток

Сообщений: 1314
Зарегистрирован: 22 июн 2018, 09:03
Благодарил (а): 0 раз.
Поблагодарили: 125 раз.
Роль: Поставщик
Пункты репутации: 62

Re: Расторжение без нарушений

Сообщение Каtja » 22 апр 2021, 09:12

Единственное подходящее в обязанностях Поставщика: "в случае приостановки работ по любой причине (кроме распоряжения Заказчика) Подрядчик должен немедленно письменно уведомить Заказчика об этом. Подрядчик также должен заблаговременно уведомить Заказчика о возможности наступления события, препятствующего нормальному выполнению работ, угрожающего созранности или качеству работ, либо создающего невозможность завершения работ в договорный срок."
Заключение самое поздно 04.05.21 выполнить работы должен в течение 30 календарных дней. Последний день сдачи работ 03.06.21. Учебный год заканчивается 26-28 мая.

Каtja
Иногда заглядывает

Сообщений: 5
Зарегистрирован: 21 апр 2021, 21:03
Благодарил (а): 5 раз.
Поблагодарили: 0 раз.
Роль: Заказчик
Пункты репутации: 0

Re: Расторжение без нарушений

Сообщение NhelzuF » 22 апр 2021, 09:25

Каtja писал(а):Единственное подходящее в обязанностях Поставщика: "в случае приостановки работ по любой причине (кроме распоряжения Заказчика) Подрядчик должен немедленно письменно уведомить Заказчика об этом. Подрядчик также должен заблаговременно уведомить Заказчика о возможности наступления события, препятствующего нормальному выполнению работ, угрожающего созранности или качеству работ, либо создающего невозможность завершения работ в договорный срок."
Заключение самое поздно 04.05.21 выполнить работы должен в течение 30 календарных дней. Последний день сдачи работ 03.06.21. Учебный год заканчивается 26-28 мая.

Добрый...
1. Думать о приостановке внутри заключенного контракта...
2. Если в тендере были еще участники, выходить с любым на связь, скидываться с Заказчиком деньгами...
И просить участвующего участника подавать жалобу в УФАС на свой допуск/недопуск... по любой причине...
Муха сидела на экране монитора...
На месяц точно затяните подписание.

п.с.
или самим на себя пожаловаться в УФАС...
Найти тупую причину.
(Пожаловаться на документацию. Любое положение проекта контракта.)
Смысл потянуть время...
Но мугут и признать обоснованной :-):

NhelzuF
Знаток

Сообщений: 1314
Зарегистрирован: 22 июн 2018, 09:03
Благодарил (а): 0 раз.
Поблагодарили: 125 раз.
Роль: Поставщик
Пункты репутации: 62

Re: Расторжение без нарушений

Сообщение Просто Петр » 22 апр 2021, 11:23

Каtja писал(а):Добрый день. Как можно выйти из след.ситуации без нарушений для сторон?
Процесс заключения МК, заказчик понял что оплошал: ремонтные работы в школе по МК должны начаться в течение 3 рабочих дней с даты заключения МК (сегодня/завтра). Подрядчик готов вовремя приступить, но заказчик не может освободить помещения, подлежащие ремонту по МК, от школьников до конца учебного года. Как поступить, подскажите? Цель: найти выход без расторжения.

Вы с чьей стороны спрашиваете?
Жалеть о потерянном- терять вдвойне

Просто Петр
Доцент

Сообщений: 4848
Зарегистрирован: 27 янв 2018, 01:58
Откуда: Санкт-Петербург
Благодарил (а): 105 раз.
Поблагодарили: 464 раз.
Роль: Поставщик
Пункты репутации: 284

Re: Расторжение без нарушений

Сообщение Каtja » 27 май 2021, 11:47

Добрый день. Помогите пожалуйста разобраться в такой ситуации.
Заключен контракт с ед.поставщиком по 4 пункту на капитальный ремонт памятрика. Контракт предусматривает внесение изменений только в одном случае: уменьшение объемов. В процессе работы выяснилось, что необходимо добавить другие виды работ и увеличить цену контракта. Согласно ст.95 с.1 п. 1 можем доп.соглашение заключить. Но подрядчик утверждает: "раз в контракте нет ссылки на статью 95 или закон, а конкретно прописан один случай, нельзя доп.соглашение оформлять. Осложнено все тем, что эта закупка прошла по МИМЗ (программа, рекомендованная министерством для закупок у ед.поставщиаов).
Что можно придумать в такой ситуации, чтобы выполнить все что выявилось в рамках заключенного контракта?

Каtja
Иногда заглядывает

Сообщений: 5
Зарегистрирован: 21 апр 2021, 21:03
Благодарил (а): 5 раз.
Поблагодарили: 0 раз.
Роль: Заказчик
Пункты репутации: 0

Re: Расторжение без нарушений

Сообщение NadinS » 27 май 2021, 11:56

Каtja писал(а):Добрый день. Помогите пожалуйста разобраться в такой ситуации.
Заключен контракт с ед.поставщиком по 4 пункту на капитальный ремонт памятрика. Контракт предусматривает внесение изменений только в одном случае: уменьшение объемов. В процессе работы выяснилось, что необходимо добавить другие виды работ и увеличить цену контракта. Согласно ст.95 с.1 п. 1 можем доп.соглашение заключить. Но подрядчик утверждает: "раз в контракте нет ссылки на статью 95 или закон, а конкретно прописан один случай, нельзя доп.соглашение оформлять. Осложнено все тем, что эта закупка прошла по МИМЗ (программа, рекомендованная министерством для закупок у ед.поставщиаов).
Что можно придумать в такой ситуации, чтобы выполнить все что выявилось в рамках заключенного контракта?

Добрый день! Начнём с того:
1). какова была первоначальная сумму контракта?
2). На сколько Вы хотите увеличить (на сколько в процентах и уложитесь ли Вы в 600 тр)?
3) В Вашем МИМЗе публикуется текст контракта с его условиями?
4) Почему нельзя заключить ещё один контракт на допработы?
Оптимизм — это недостаток информации. (Ф.Раневская)
Аватар пользователя
NadinS
Профессор

Сообщений: 9565
Зарегистрирован: 05 май 2014, 09:02
Откуда: Деревня Гадюкино
Благодарил (а): 198 раз.
Поблагодарили: 1000 раз.
Роль: Заказчик
Пункты репутации: 493

След.
